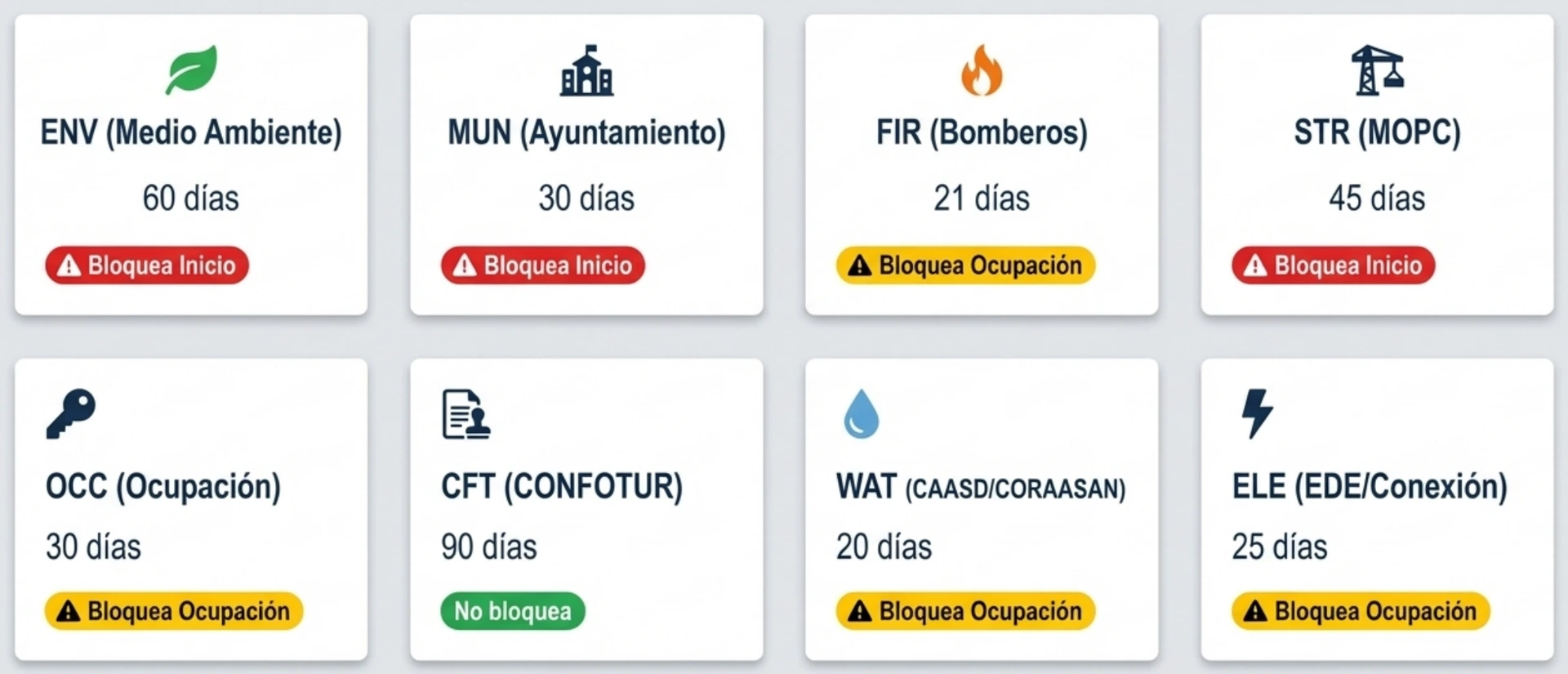

La realidad local: ocho permisos clave que no conviene manejar “a memoria”
Uno de los mayores aciertos del enfoque documentado es que no trata la permisología como una lista genérica. El módulo viene con ocho tipos de permisos preconfigurados para la industria de construcción en República Dominicana, incluyendo impacto ambiental, licencia municipal, seguridad contra incendios, aprobación estructural, certificado de ocupación, incentivo CONFOTUR, agua/saneamiento y conexión eléctrica. También identifica qué permisos son requeridos para iniciar obra y cuáles son necesarios para ocupación, así como tiempos típicos de procesamiento que van desde 20 hasta 90 días, según el tipo y la entidad emisora. En la práctica, esto es clave porque no es lo mismo una licencia municipal del ayuntamiento que una aprobación estructural del MOPC, ni tiene el mismo impacto operativo un permiso de bomberos que uno de conexión eléctrica o saneamiento. Tener esa lógica cargada desde el inicio permite ordenar prioridades, anticipar cuellos de botella y evitar que la obra llegue a etapas críticas con aprobaciones incompletas.

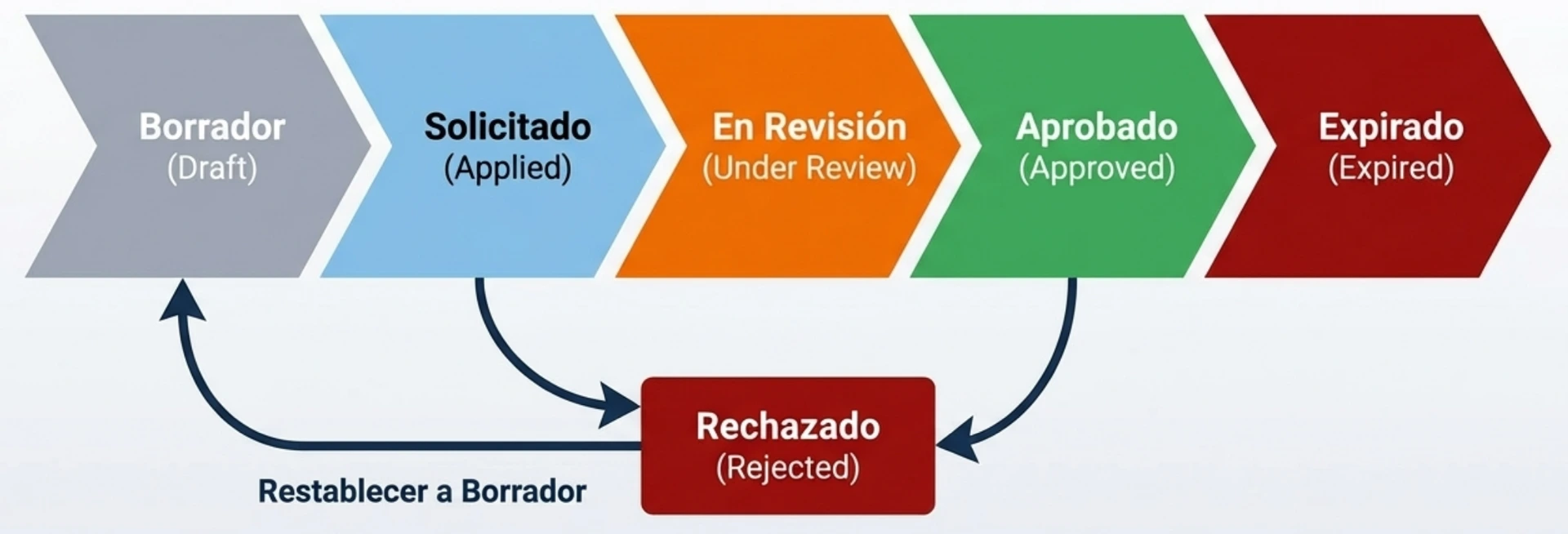

Del borrador a la aprobación: un flujo claro, trazable y sin improvisación
Otro punto fuerte del documento es que define una ruta operativa precisa para cada permiso. El ciclo inicia en borrador y avanza por las etapas de aplicado, en revisión, aprobado y expirado, con posibilidad de rechazo y retorno a borrador cuando sea necesario. Desde la creación del permiso, el usuario selecciona el tipo, el proyecto y, si aplica, el nodo WBS; agrega la descripción, asigna un responsable y el sistema genera una referencia automática. Luego, al someter la solicitud, se registra la fecha aplicada y se calcula automáticamente la fecha estimada de respuesta en función del tiempo típico del permiso. Cuando la autoridad inicia revisión, el estado cambia visualmente, y al aprobarse se registran fecha de aprobación, vencimiento y referencia gubernamental. Si la solicitud es rechazada, se documenta el motivo y se reinicia el ciclo; si el permiso vence, se puede renovar generando un nuevo expediente enlazado al original, preservando la cadena histórica. Este diseño convierte un proceso tradicionalmente disperso en un flujo auditable y repetible, que reduce dependencia de memoria individual y de seguimientos manuales por WhatsApp o correo.

Cuando el sistema también protege el cronograma de la obra

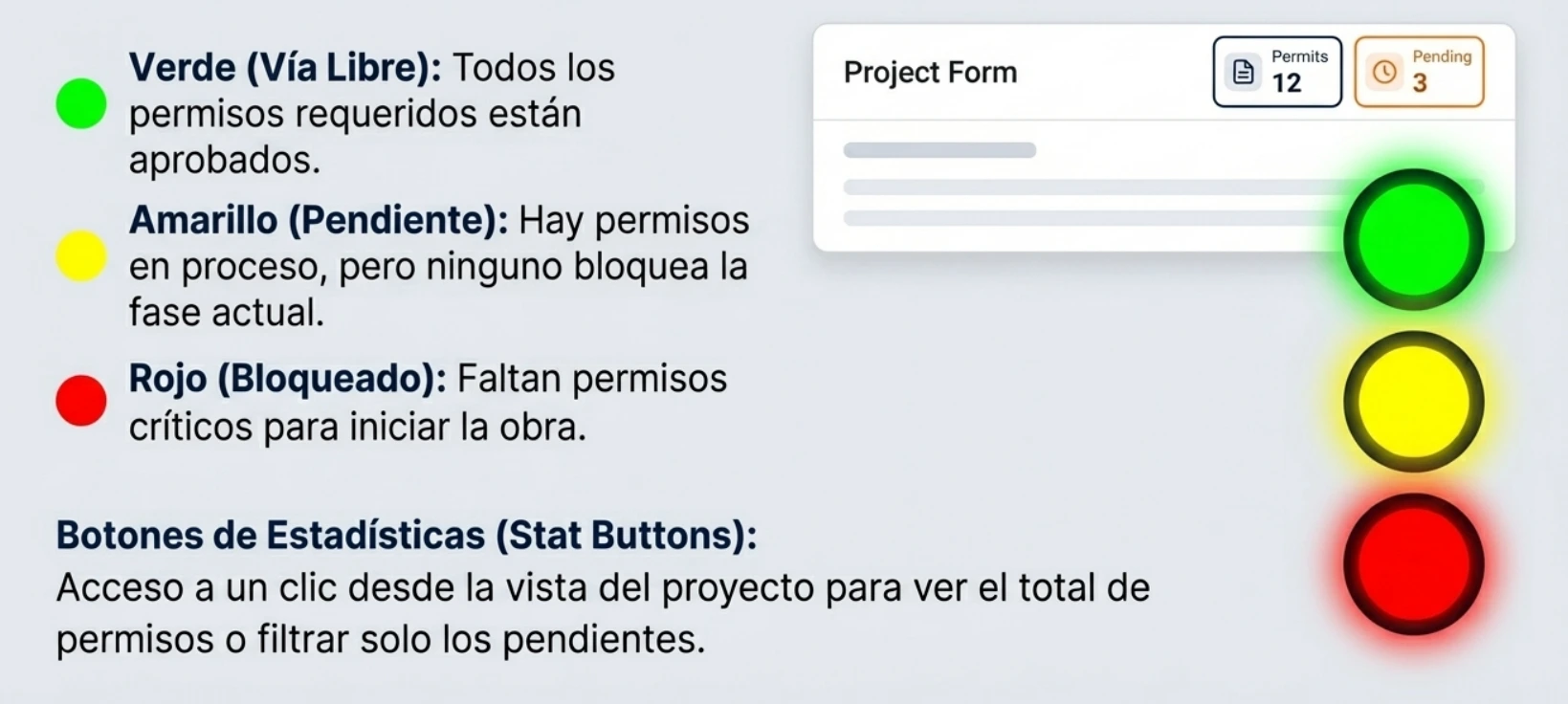

La parte más valiosa para dirección de proyectos quizá no sea solo registrar permisos, sino ver inmediatamente si una obra está realmente habilitada para avanzar. El documento explica que el tablero del proyecto muestra un badge de estado tipo semáforo: verde cuando todo está aprobado, amarillo cuando hay permisos pendientes pero no bloqueantes, rojo cuando faltan permisos obligatorios para iniciar, y una condición especial cuando aún no hay permisos registrados. Además, el formulario del proyecto incluye botones estadísticos para ver el total de permisos y el conteo de pendientes, junto con una cinta de advertencia de “Missing Required Permits” cuando la obra tiene faltantes que impiden legalmente su arranque. En términos operativos, esto cambia por completo la conversación interna: la permisología deja de ser un archivo administrativo para convertirse en una señal de control directamente visible para gerencia, ingeniería y coordinación de obra.

Vencimientos bajo control: alertas antes de que llegue el problema

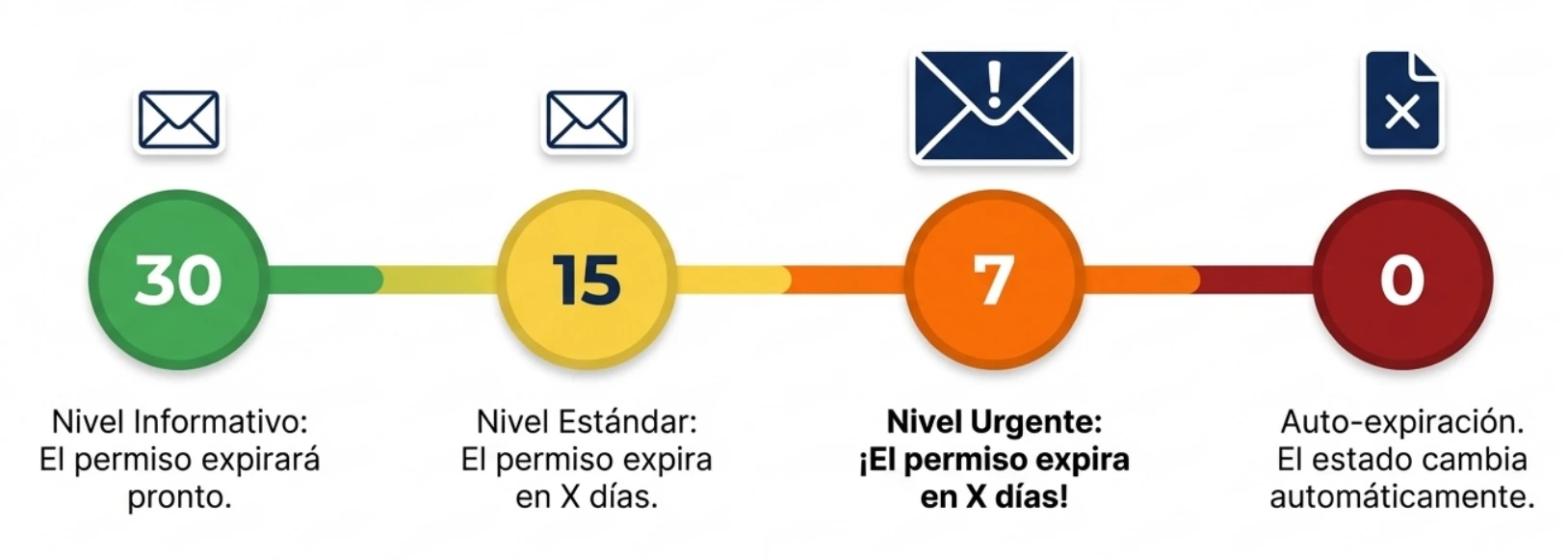

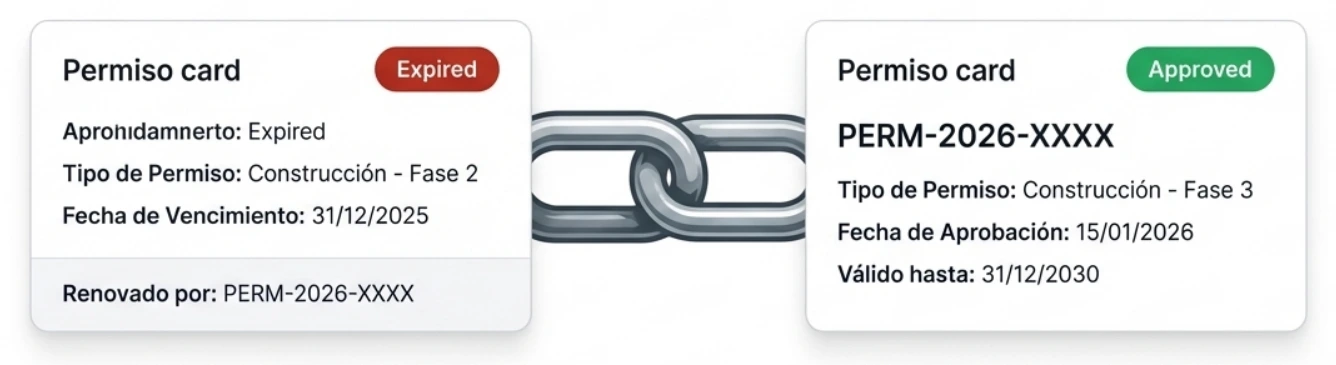

En muchas empresas, el gran riesgo no es solo conseguir un permiso, sino mantenerlo vigente. El documento describe un monitoreo automático de expiraciones mediante una acción programada diaria que autoexpira permisos aprobados cuando ya pasaron su fecha límite y genera alertas para permisos próximos a vencer. El sistema crea actividades para el responsable con tres niveles de anticipación: 30 días, 15 días y 7 días, aumentando el tono de urgencia conforme se acerca la fecha. A esto se suma una codificación visual en vistas kanban y lista que marca los permisos en verde, amarillo, rojo o rojo oscuro según el nivel de riesgo. En el contexto dominicano, donde la continuidad del proyecto puede depender de una aprobación vigente frente a distintas autoridades, esta automatización reduce muchísimo el riesgo de operar con autorizaciones vencidas o de descubrir un problema cuando ya impactó cronograma, fiscalización o reputación frente al cliente.

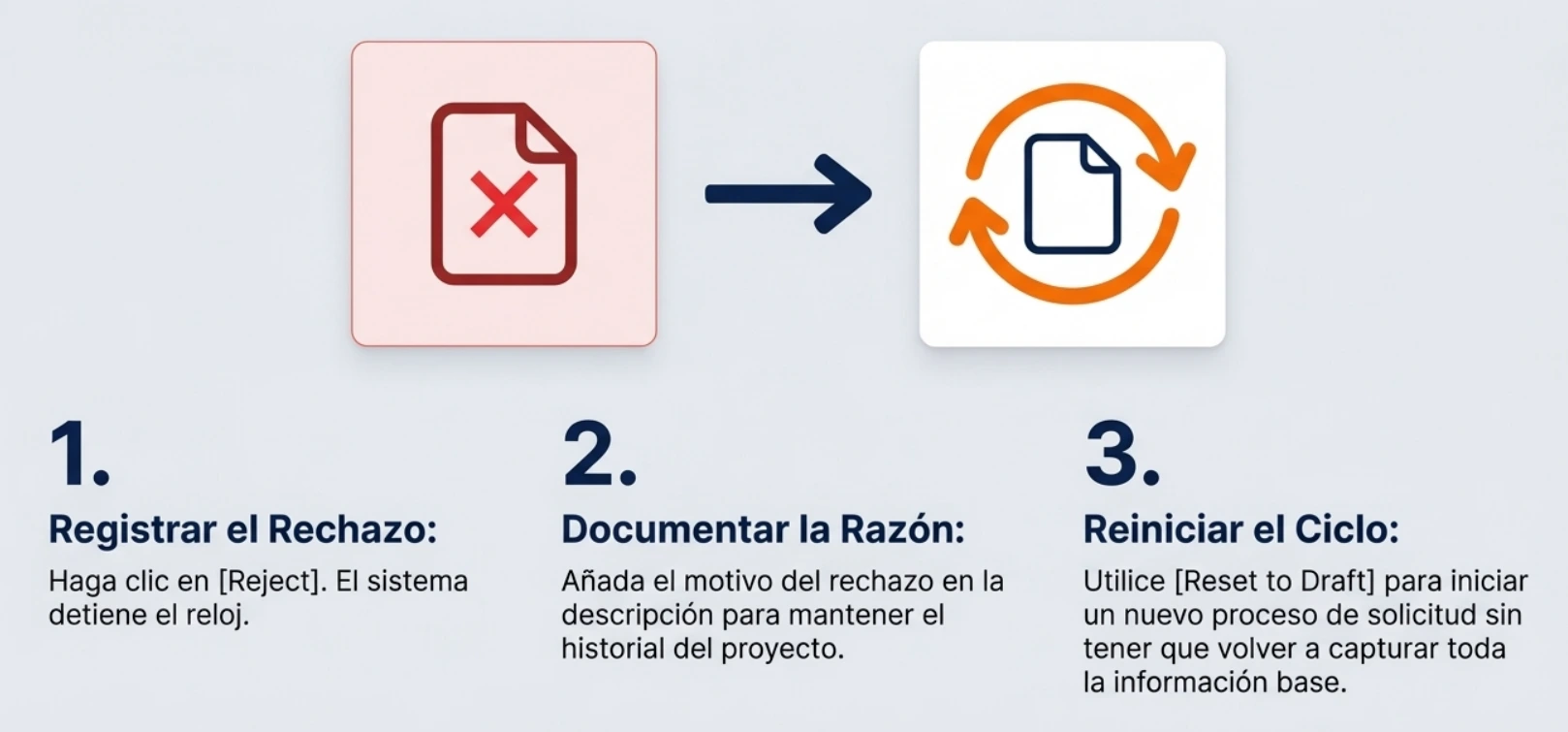

La evidencia documental también importa
La permisología no es solo estado y fechas; también es soporte documental. Según el documento, cada permiso puede almacenar adjuntos ilimitados: copias escaneadas del permiso, recibos de solicitud, correspondencia oficial, reportes de inspección e incluso fotografías de permisos colocados en obra. Esta capacidad parece simple, pero en la práctica resuelve uno de los dolores más frecuentes del sector: documentos repartidos entre carpetas locales, correos individuales, grupos de mensajería y archivadores físicos. Cuando el soporte queda centralizado en el expediente correcto, la empresa gana rapidez para responder a auditorías internas, requerimientos del cliente, consultas legales o revisiones administrativas, sin depender de buscar “quién fue que guardó eso”.

Cumplimiento que también sirve para gestión, auditoría y control interno
El documento también baja al detalle operativo con filtros, seguridad y configuración. Existen filtros rápidos para identificar permisos bloqueantes, permisos próximos a vencer, permisos expirados y permisos asignados al usuario actual. También se pueden agrupar por proyecto, estado, tipo, responsable y nivel de alerta, algo muy útil para tableros gerenciales y auditorías de cumplimiento. A nivel de proyectos, hay un filtro específico para encontrar todas las obras con permisos requeridos faltantes. En materia de acceso, se distinguen roles como Permit User, Permit Manager y Permit Director, con reglas multiempresa para que cada compañía vea solo sus registros. Adicionalmente, el sistema permite crear tipos de permisos personalizados, definir autoridad emisora, días típicos de procesamiento y si el permiso es requerido para inicio u ocupación, así como ajustar la secuencia de referencias. Incluso incluye una sección de troubleshooting para casos comunes, como permisos trabados en borrador, errores de cálculo de fecha esperada o renovaciones duplicadas. Ese nivel de madurez sugiere que no se trata solo de una pantalla para registrar expedientes, sino de una arquitectura pensada para escalar con orden, control y trazabilidad.

Conclusión
Para una constructora en República Dominicana, digitalizar la permisología no es un lujo administrativo. Es una decisión de control operacional. Un permiso faltante puede detener el arranque de una obra; un vencimiento no detectado puede comprometer continuidad; una evidencia mal archivada puede complicar una auditoría o una reclamación. Lo que propone ERPly Construction con este enfoque es convertir la permisología en un proceso visible, medible y gestionable: cada permiso con su responsable, su estado, su vencimiento, su soporte documental y su relación directa con el proyecto.
Cuando eso ocurre, la obra deja de depender de seguimiento manual y pasa a apoyarse en un sistema. Y en construcción, especialmente en un entorno tan regulado y dinámico como el dominicano, esa diferencia pesa mucho más de lo que parece.
Si le resulta útil, en el próximo paso lo adapto a formato SEO para web, con meta descripción, slug y llamado a la acción comercial.
